Як у Львові готуються до нового опалювального сезону — «Львівтеплоенерго»

У Львові триває підготовка до майбутнього опалювального сезону 2025-2026 років. Зокрема, працівники «Львівтеплоенерго» замінюють аварійні ділянки теплових мереж.
Про це повідомили у пресслужбі Львівської міської ради.
Там розповіли, що у кожному районі міста також ремонтують котли та насоси, замінюють теплову ізоляцію на трубопроводах, промивають і ремонтують теплообмінники, монтують теплові насоси та інші альтернативні джерела електроенергії, які дозволять забезпечити подачу опалення у разі надзвичайної ситуації.
Директор ЛМКП «Львівтеплоенерго» Олександр Одинець пояснив, що на балансі підприємства, крім великих джерел теплопостачання, таких як ТЕЦ-1 і ТЦ «Північна», є ще 184 котельні, 169 ЦТП (Центральні теплові пункти), 518 ІТП (Індивідуальні теплові пункти) та 564,1 км теплових мереж.
За його словами, все це обладнання влітку потрібно або відремонтувати, або перевірити, чи буде воно коректно працювати при відповідному навантаженні узимку.
Наскільки вже готові до опалювального сезону
За інформацією Львівтеплоенерго, до опалювального сезону вже готові 170 котелень (92%), 150 ЦТП (89%), 100 ІТП (20%) та 412 км теплових мереж (73%). Зокрема, вже змогли замінити:
- 3600 м магістральних та внутрішньо-квартальних трубопроводів,
- 17 насосних агрегатів,
- 1590 м теплової ізоляції;
Також змонтували сім котлів, дві теплообмінники та становили теплові насоси на шести котельнях тощо.
Які теплові мережі замінювали цього літа

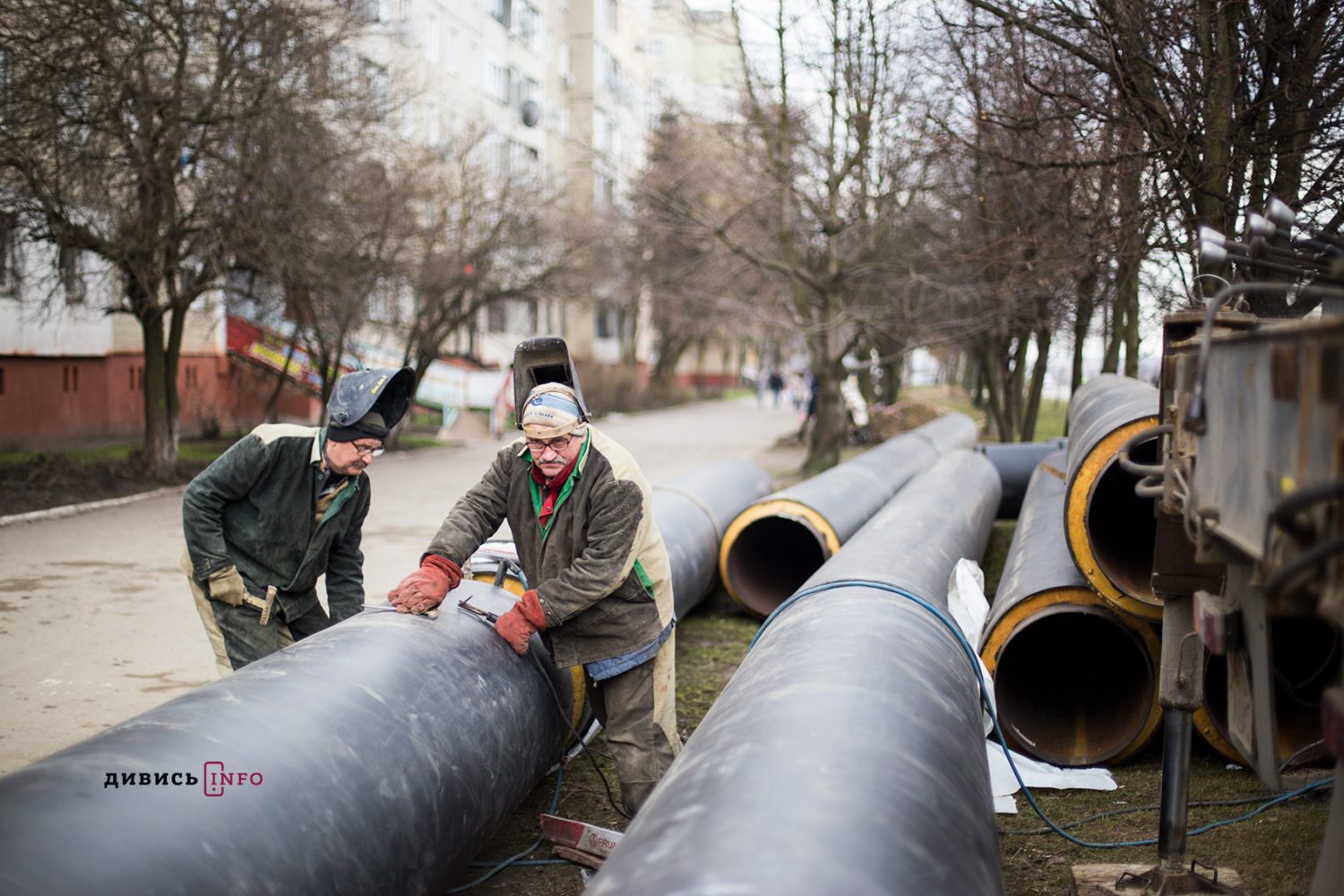

Цьогоріч влітку відбулися масштабні роботи із заміни теплової мережі на Сихові, на просп. Червоної Калини, 56. Там замінили 700 м старої магістральної труби, якій було вже понад 40 років. Роботи фінансувалися із інвестпрограми підприємства, а частину обладнання надав фонд ЮНІСЕФ.
Також на вул. Володимира Великого замінили 400 метрів аварійних труб, а на перехресті вул. Стрийська-Рубчака замінили тепломережу. Відрізок цієї мережі є стратегічно важливим для якісного теплопостачання всього Франківського району – а це більше 400 житлових будинків, школи, садочки і лікарні, як пояснюють тепловики.
Крім того, ще триває модернізація тепломережі на вул.Чукаріна. Ремонтна бригада Львівтеплоенерго проводить реконструкцію тепломережі біля житлового будинку на вул. Чукаріна, 2 у напрямку до будинку на вул. Чукаріна, 20. Трубопроводи тут міняють на вже ізольовані, діаметром 219/315 м. Довжина оновленої ділянки становитиме 70 метрів.
У «Львівтеплоенерго» зазначають, що ремонтні роботи на об’єктах теплопостачання є дороговартісними роботами. Відтак на закупівлю обладнання і матеріалів необхідних для проведення усіх запланованих робіт у цьому році з бюджету ЛМКП «Львівтеплоенерго» буде витрачено більше 300 млн грн.
Раніше ми розповіли, коли завершать ремонт на перехресті Сахарова-Вітовського у Львові.
