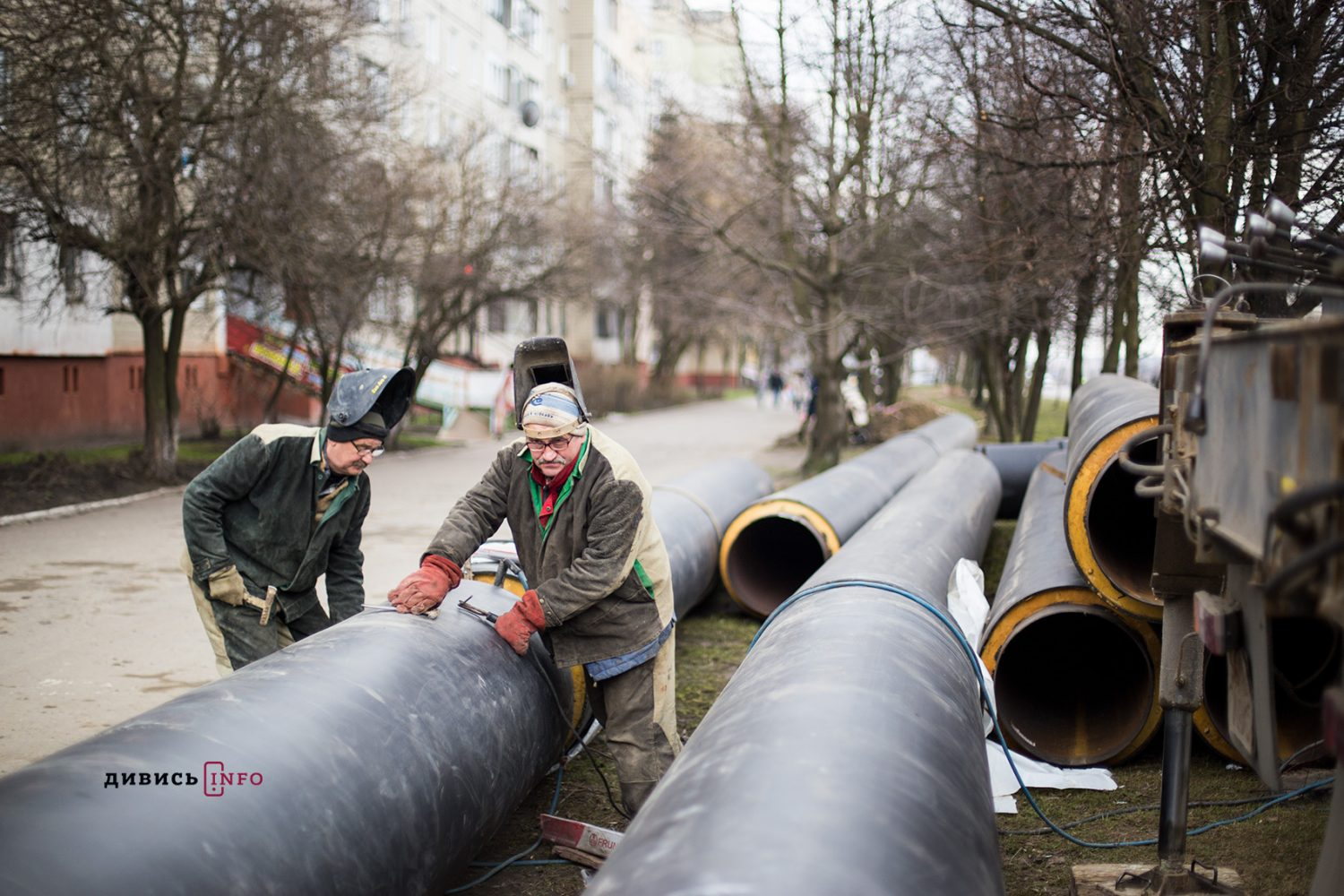

Яким є перебіг гідравлічних випробувань у Львові: де вже вдалося завершити і де починатимуть
У Львові від 11 травня тривають гідравлічні випробування тепломереж. Вже вдалося охопити понад 400 будинків.
Про те, до яких будинків вже повернули гарячу воду, далі — у матеріалі ІА Дивись.info.
Скільки будинків вже охопили гідравлічні випробування
Гідравлічні випробування теплових мереж провели щонайменше для 434 будинків Львова. Йдеться про будинки, до яких після завершення перевірки мереж уже відновили подачу гарячої води.
Це не остаточна кількість будинків, які охоплять гідравлічними випробуваннями протягом року. У частині міста роботи та ліквідація виявлених пошкоджень ще тривають, а випробування теплових мереж Залізничного району заплановані з з 16 по 30 червня.
Шевченківський район — 253 будинки
Найбільше будинків, де поки тривала гідравліка, розташовані у Шевченківському районі. Загалом після гідравлічних випробувань гаряче водопостачання відновили до 253 будинків.
Гідравлічні випробування у цьому районі розпочали 11 травня. Спочатку завершити роботи та відновити подачу гарячої води планували до 17 червня. Проте 21 травня стало відомо, що після десяти днів робіт гарячу воду вдалося повернути до перших 49 будинків. Це були будинки на вулицях Мазепи, Миколайчука, Хвильового, Грінченка, Чигиринській та прилеглих вулицях.
Ще до 204 будинків Шевченківського району подачу гарячої води відновили 5 червня. Йдеться про будинки на проспекті Чорновола, а також на вулицях Джерельній, Сорочинській, Бальзака, Липинського, Масарика, Окуневського, Кошиця, Сосновій, Тисовій, Сосюри, Панча, Варшавській, Випасовій, Плужника, Липи, Під Голоском, Щеповій, Торф’яній, Хвильового, Мазепи, Паньківського, Тичини, Замарстинівській, Хмільовій, Шполянській, Селянській, Миколайчука, Лляній, Грінченка, Богдана Хмельницького, Стеценка, Мідній, Очаківській та Чигиринській.
Після цього гаряче водопостачання відновили до всіх будинків Шевченківського району, які були охоплені цим етапом гідравлічних випробувань.
Личаківський район — 108 будинків
У Личаківському районі після гідравлічних випробувань подачу гарячої води відновили до 108 будинків. Йдеться про будинки, які отримують гарячу воду від котельні на вулиці Китайській. Перед початком гідравлічних випробувань подачу гарячої води до них припинили 11 травня.
Тут теж після перевірки мереж гаряче водопостачання вдалося відновити раніше від запланованого терміну.
Сихівський район — дев’ять будинків
22 травня ще до дев’яти будинків після гідравлічних випробувань гаряче водопостачання відновили у Сихівському районі. На той момент гарячу воду після перевірки мереж загалом уже отримували мешканці 166 будинків у різних районах Львова.
Франківський район — 64 будинки
У Франківському районі гідравліку завершили щонайменше у 64 будинках. Так, 30 травня подачу гарячої води відновили до 54 будинків району. За попереднім графіком вони мали залишатися без гарячого водопостачання до 17 червня, проте необхідні роботи вдалося виконати раніше.
Ще до десяти будинків Франківського району гарячу воду повернули 4 червня.
Для чого проводять гідравлічні випробування
Гідравлічні випробування у Львові проводять щороку, щоб перевірити стан теплових мереж перед наступним опалювальним сезоном. Такі перевірки відбуваються в усіх містах, де є централізоване теплопостачання.
Під час випробувань мережі заповнюють холодною водою та подають її під підвищеним тиском. Це дає змогу виявити витоки, пошкодження та слабкі ділянки трубопроводів. Після цього комунальники ремонтують пошкоджені місця або замінюють частини мереж.
Як пояснив директор ЛМКП «Львівтеплоенерго» Олександр Одинець, значна частина теплових мереж у Львові є старою, а деякі труби вже вичерпали свій нормативний термін експлуатації. Замінити всі мережі одночасно неможливо, тому підприємство поступово оновлює найбільш проблемні ділянки.
Цього року у Львові планували замінити більше магістральних теплових мереж, ніж торік. Основні роботи передбачені у Сихівському та Франківському районах, як і минулого року. За словами Олександра Одинця, стан мереж також залежить від стабільної роботи електрообладнання. Перебої з електропостачанням можуть зупиняти насоси та створювати додаткове навантаження на систему. Саме тому частину ділянок потрібно ремонтувати або замінювати першочергово.
Після завершення гідравлічних випробувань комунальники переходять до ліквідації виявлених пошкоджень. Якщо значних дефектів немає, гаряче водопостачання можуть відновити раніше від запланованого терміну. Водночас на ділянках, де потрібно повністю замінити частину тепломережі, відключення може тривати довше. Так, минулого року затримали відновлення гарячої води у Сихівському районі.
Нагадаємо, що Львівщина отримає понад 200 млн грн на запасне теплопостачання.
